为顺利完成项目,公司做了一些创新。

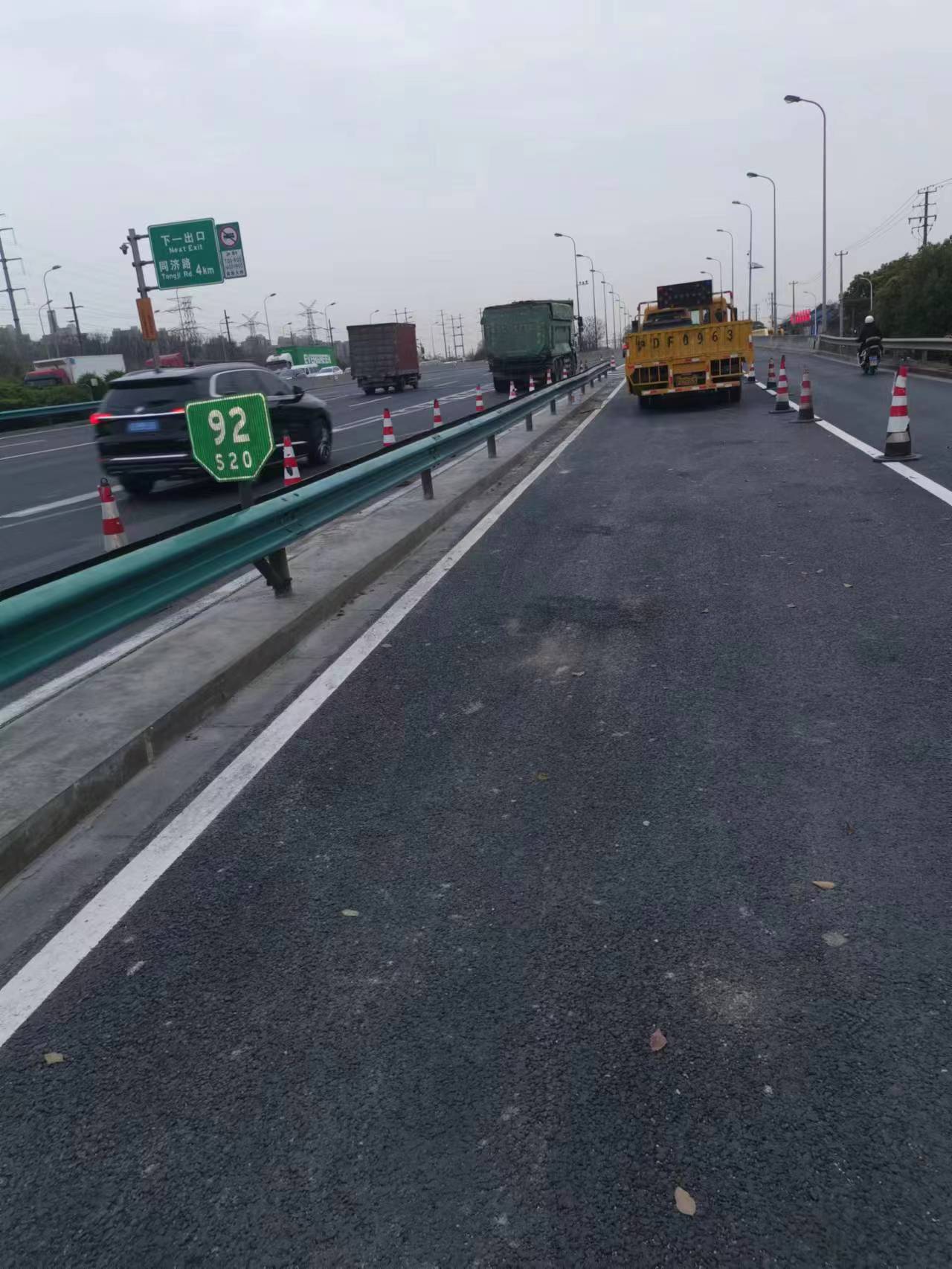

1、积极应对,做好交通组织

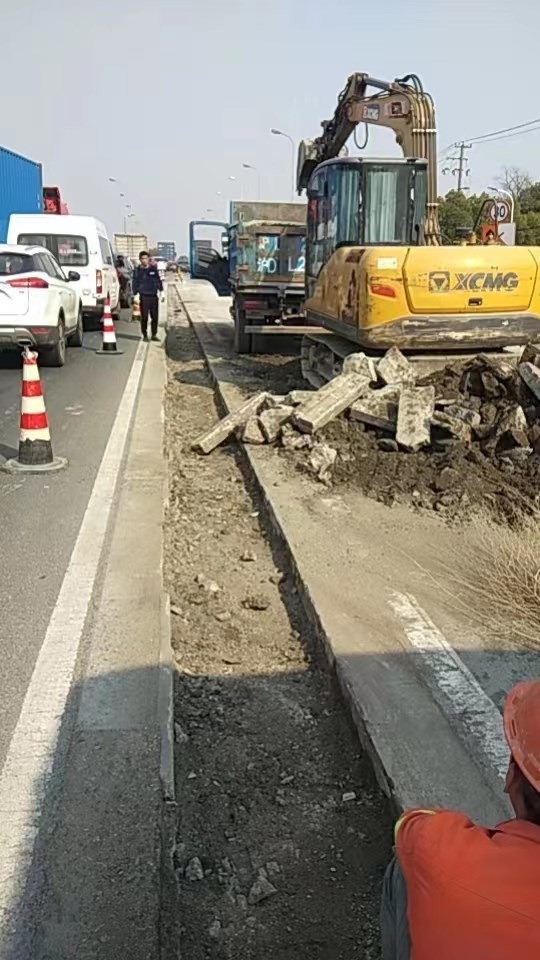

先撤后补,保证南桥施工的顺利进行
撤掉60m的防撞护栏,底部用快速混凝土补强;交通围封结束重新安装防撞护栏,用快速混凝土替代侧平石,减少施工对交通的影响。

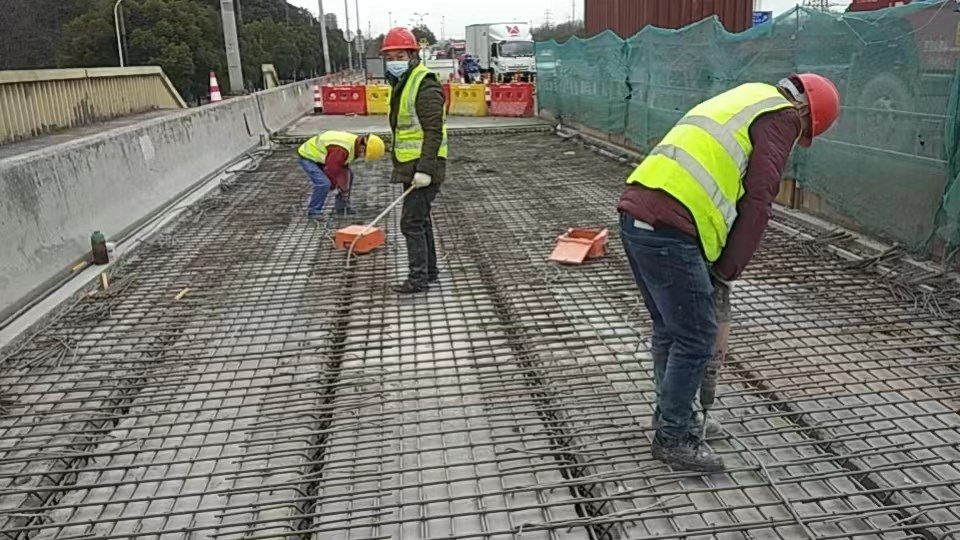

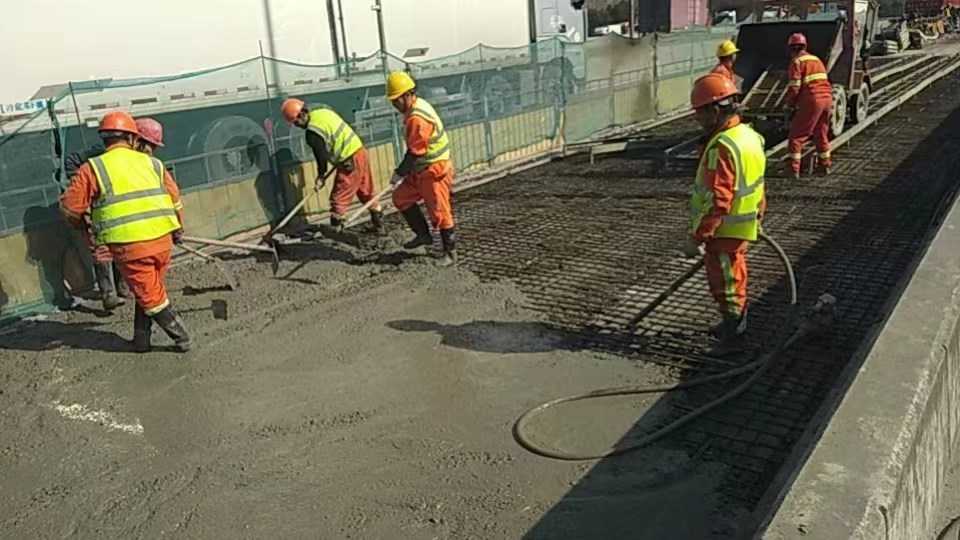

整体受力,增加桥梁的承载力
通过:





3、发现问题,及时解决问题
南桥西向东,第三、四跨之间的连接缝,原来不在设计范围内,现场发现已经损坏,及时联系业主、设计,将其增加在本次的维护中。
4、时间验证维修效果

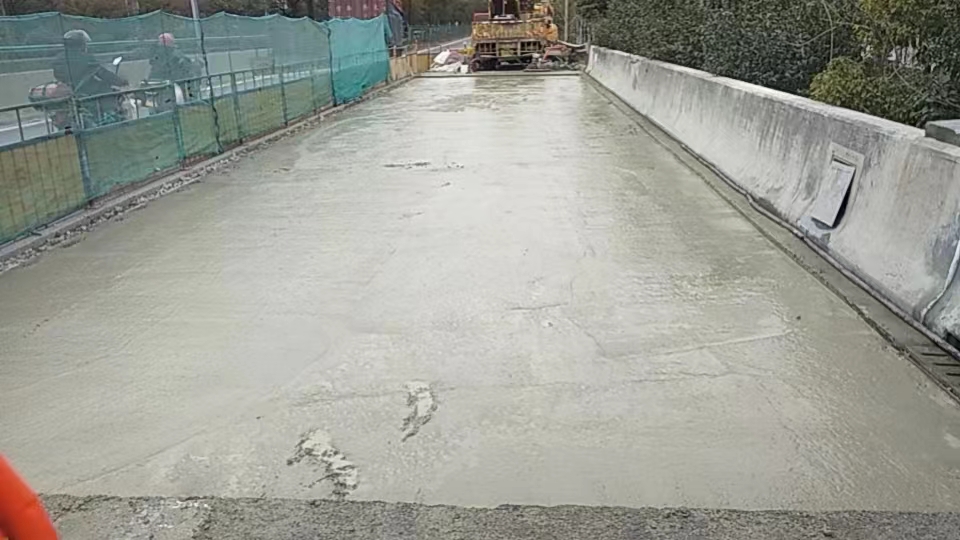

2019年7月份,我们公司维护过北桥的主车道,经过3年运行,通过检测,桥面铺装整体良好。
实现快速化
杨盛河桥上交通流量大,施工给交通带来的影响大,我们通过半幅施工的方式,保证交通的通畅,通过快速施工,短时间内完成施工内容,把施工对交通的影响降到了最低限度。

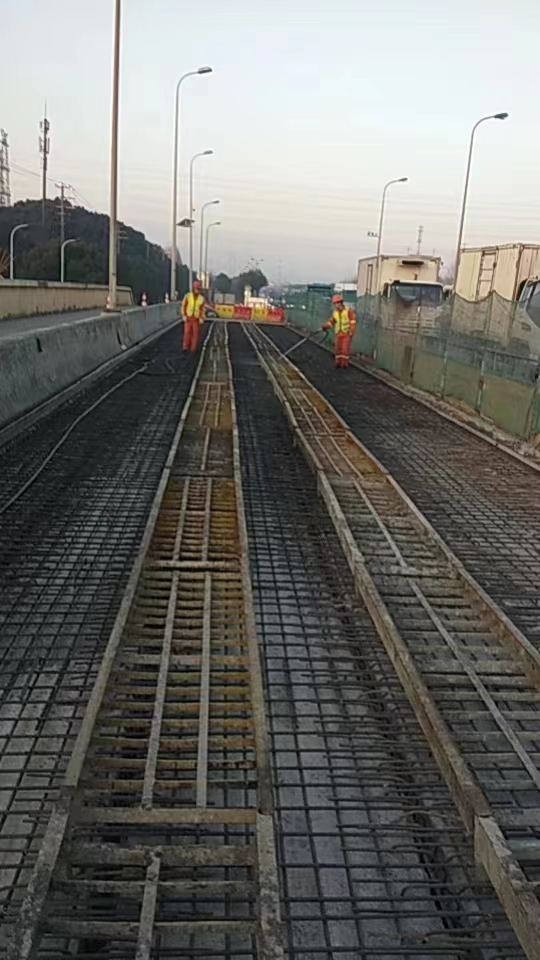

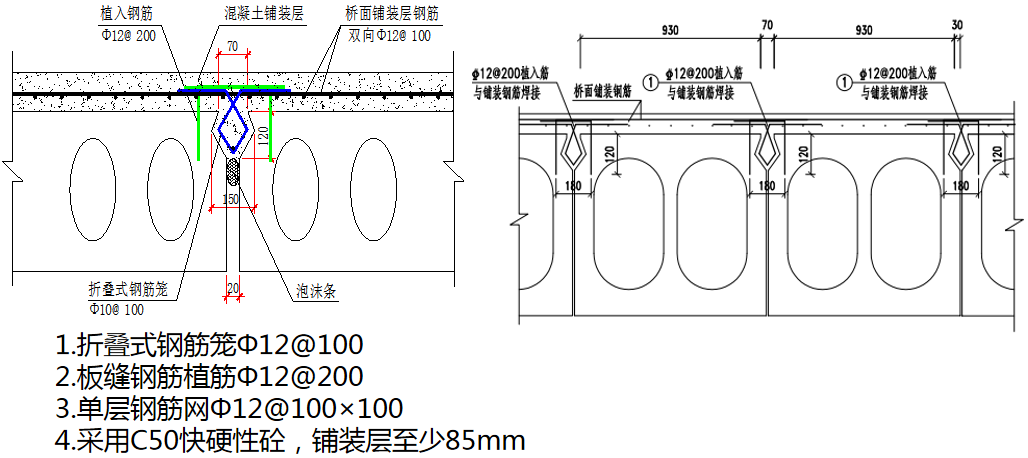

路基补强得到应用
在南侧匝道上,有局部路基损害病害,我们应用路基补强快速施工技术,对路基进行了补强处理,为宝山区今后的路基损坏,快速补强处理,做了一个示范。
