以前的空心板梁,边肋太单薄,中间肋容易出现空鼓,上表面太薄等现象,预应力板梁配筋不足,锚固区容易出现底板裂缝,幅板斜向裂缝等现象,这些现象的产生,严重影响板梁的结构安全。

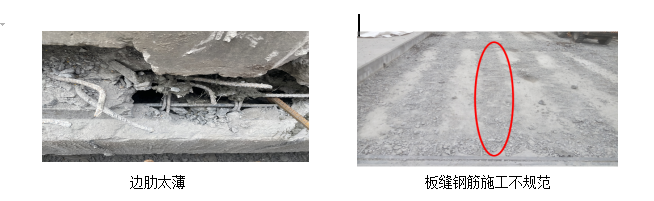

边肋太薄 板缝钢筋施工不规范
空心板梁之间的连接是小铰缝连接,铰缝处理简单,靠细石混凝土的铰合作用和板缝钢筋,提供桥面铺装横向力的分布。这样的作用,一旦受到超载车辆通过时产生的破坏力,容易造成铰缝一次性损坏,形成单梁受力现象。而且实际情况下,板缝钢筋的布置不规范,起不到横向联系的作用,更容易造成单梁受力。
朱枫公路新开河桥在日常检查中,就发现了以上问题。检测单位根据检测结果,把该桥确定为结构三类桥,局部四类,上部结构亟需更换。
在选用上部结构桥梁的结构形式上有几种选择:
一是选用原有设计的空心板梁,原结构修复,可是担心老问题会复发,被否决;
二是选用刚接板梁,通过板梁与板梁之间的湿接缝刚接,解决桥梁整体受力问题。这种做法是现在的主流做法,在许多老桥的改造过程中得到广泛应用。后来考虑到气囊对板梁内部结构的影响已然存在,后期养护可能存在许多不确定因素,被搁置。
三是选用双T梁,在了解到上海市政研究总院集团公司研究开发了双T梁,并且在奉贤区有成功应用的案例,组织有关专家、领导进行考察,通过认定,最终选择了上海市政设计研究总院集团公司开发的双T梁。
通过对双T梁的了解,发现双T梁设计新颖,整个结构裸露在外面,养护方便,受力分析清楚,完全能满足设计规范和要求,工业化加工生产,成品是一个简约精致的工业制造。双T梁有许多的技术创新,与现有的空心板梁匹配,每片双T梁的宽度为2米左右,一片梁相当于2片多空心板梁的宽度,施工的效率高。
桥梁结构形式确定好之后,通过设计单位设计,进行招投标,落实施工单位,朱枫公路新开河桥更换上部结构的工程有序展开。
在金山区交警支队和市交警总队的大力支持下,考虑到现在疫情已经解除,经济迅速恢复,道路交通流量块速上升,决定在2023年春节后交通流量相对较少的时间段快速施工,尽可能减少施工抢修给交通带来的影响。
双T梁的预制(计划在2023年春节前双T梁制作完成):

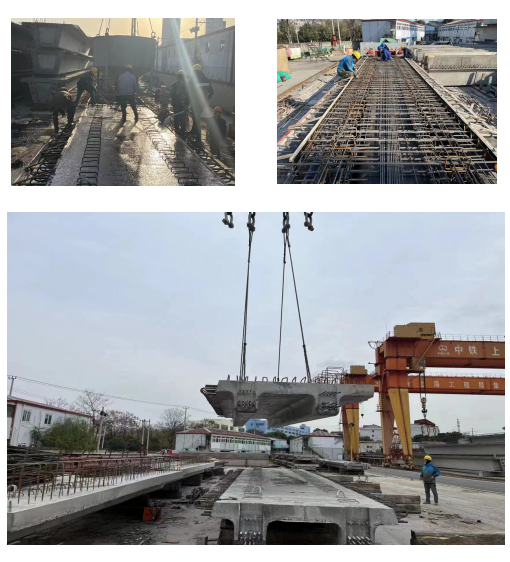

通过一系列技术准备,双T梁制作工作从2022年12月14日开始,第一批双T梁绑扎钢筋,15日立模,浇筑混凝土,到20日第一批双T梁制作完毕。21片双T梁于2023年1月4日全部制作完成,为春节后顺利开工奠定了基础。
更换上部结构:
朱枫公路新开河桥是双向四车道,桥面宽16m,根据市交警总队的围封要求,施工期间要确保一来二去或二来一去的围封要求,采取2+2+3的阶段施工。即第一阶段换2片双T梁,第二次阶段换2片双T梁,第三阶段更换3片双T梁,既确保上部结构顺利更换,又减少施工对交通的影响。

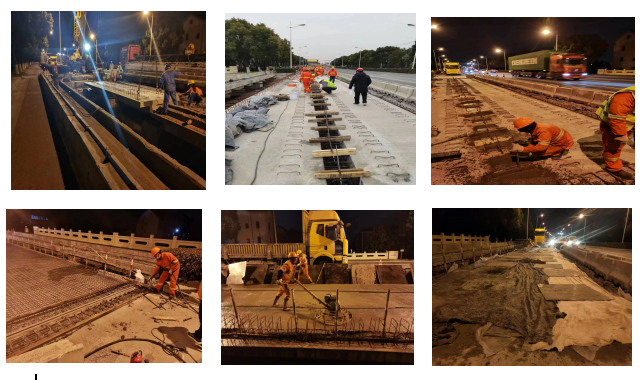

第一阶段(2月1日-2月3日)
从2月1日上午围封交通,桥面凿除,夜间就桥梁更换完成。
2月2日湿接缝、横隔板立模、浇筑C80钢纤维混凝土。
2月3日桥面布置钢筋,型钢伸缩装置安装,浇筑C50超快硬混凝土。
2月4日上午翻交,到2月6日完工
第三阶段(2月7日-2月10日)
2月7日上午翻交,到2月10日完工。
通过10天的紧张施工月作业,在现场各单位的配合下,全体现场施工人员的辛勤努力下,就把朱枫公路新开河桥的上部结构更换完成。通过应用双T梁、C80钢钎维混凝土、C50超快硬混凝土的等新材料,新技术,新结构,快速优质的完成施工任务。

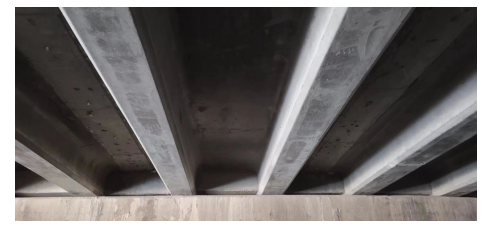

朱枫公路新开河桥上部结构更换工作完成后,道运中心组织专家和领导到现场验收,看到双T梁与双T梁之间牢固的横向连接,双肋浑厚粗壮,简约的设计给后期养护带来便利,连连赞叹。10天时间完成上部结构更换,创造了行业内换梁记录,为快速更换桥梁上部结构提供了上海方案。
