欢迎访问上海申继交通有限公司官网!

关注我们:
贵宾服务热线

工程案例
Project case
当前位置:首页 - 工程案例 - 工程案例

松江区辰塔路沪杭高速立交桥换梁

发布时间:2025-01-09

一、工程概况

辰塔路沪杭高速立交桥在定期检查时发现,现第K2跨8#及11#空心板梁梁底横竖向裂缝非常多,桥梁耐久性问题突出,且承载力不足,亟需对这2块板梁进行更换。

上海市松江交通建设管理中心相关领导快速决策,对这2块板梁进行更换,并对K2跨3#~12#梁的桥面铺装进行翻建。

二、施工过程

1、总体原则

安全第一:确保施工人员和过往车辆的安全是首要任务。

快速施工:在有限的施工时间内高效完成换梁和桥面铺装翻建工作。

2、施工准备

(1)查阅老图纸、现场踏勘

安排技术人员通过查阅老图纸,并到现场实地踏勘,明确了维修范围、梁的型号和长度,对后续施工提供了准确依据。

(2)人员、机械、各工序相协调

考虑到辰塔路沪杭高速立交桥车流量较大,施工对交通影响显著,施工时间被严格限定在8月23日周五22:00至8月26周一5:00之间,时间紧,任务重。

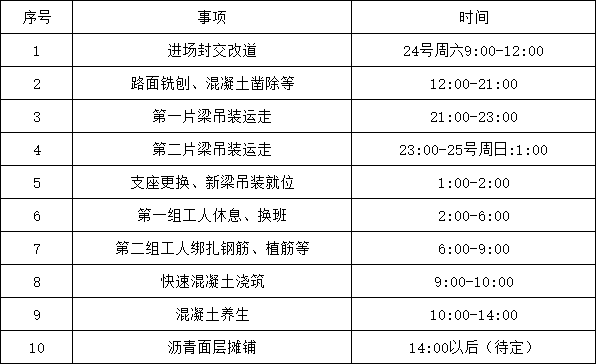

为确保在有限时间内完成换梁及桥面铺装翻建及沥青加罩施工,各个工序的施工时间及工序的衔接时间控制尤为关键。为此施工前我们对施工工序进行了详细推演,并确定了各个工序的开始和结束时间,同时留有机动时间,时间精确到小时。

(3)选用C50快硬混凝土(3h)施工

C50快硬性混凝土(3h),更高的早期强度和比普通混凝土更短的养护期能大幅缩短施工工期。在保证质量的前提下,能极大的缩短施工周期。

3、施工过程

(1)板梁预制

施工前板梁提前厂家预制,由于沪杭高速上车流量较大且大车很多,为确保行车安全,必须保证板梁的强度达到100%设计强度时方可吊装更换。

(2)两班倒不间断作业

为确保工期,施工团队采取2班倒作业方式,不间断进行施工。

(3)快速换梁与桥面铺装

利用快速施工体系,迅速完成旧梁的拆除和新梁的吊装,然后进行桥面铺装、摊铺沥青和标志标线恢复工作。

三、施工对比图

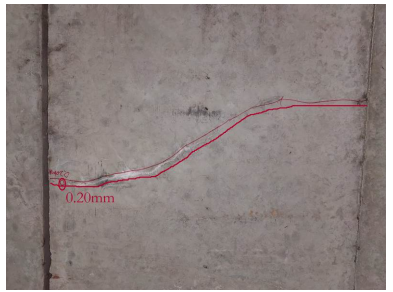

施工前:桥梁存在非常多的底横竖向裂缝,耐久性问题突出,承载力不足。

施工后:桥梁焕然一新,问题梁板被成功更换,桥面铺装得到翻建,桥梁的整体安全性和耐久性得到显著提升。

施工前                             施工后

四、总结

辰塔路沪杭高速立交桥换梁工程的成功实践,不仅解决了快速制梁的瓶颈问题,还在短短2天内高效完成了换梁和桥面铺装翻建工作。通过快速决策和技术创新,为其他桥梁快速换梁提供了新的方法和借鉴意义。未来,我们将继续总结经验,不断提升施工技术和管理水平,为城市交通建设贡献更多力量。

网站版权所有:上海申继交通科技有限公司  地址:上海市奉贤区奉金路685号  电话:13162982788  传真:021-67150905
备案号:沪IPC备15004419号-1
