长阳街北延项目跨娄江桥梁包括新建跨河主桥1座,北岸、南岸引桥各1座。跨娄江桥梁范围为娄江大道以南,苏虹东路以北,全长163m。建成后将成为连接区域交通的重要枢纽,其结构的稳定性和行车的安全性一直是工程施工的重点,而铺装层施工质量的好坏则直接影响桥面行车的安全性及舒适度。
2024年10月16日-10月30日,我们完成了长阳街北延项目跨娄江桥梁跨河主桥钢拱钢梁机动车道及非机动车道铺装施工: 钢筋绑扎、支模板、USFRC混凝土(60mm)。

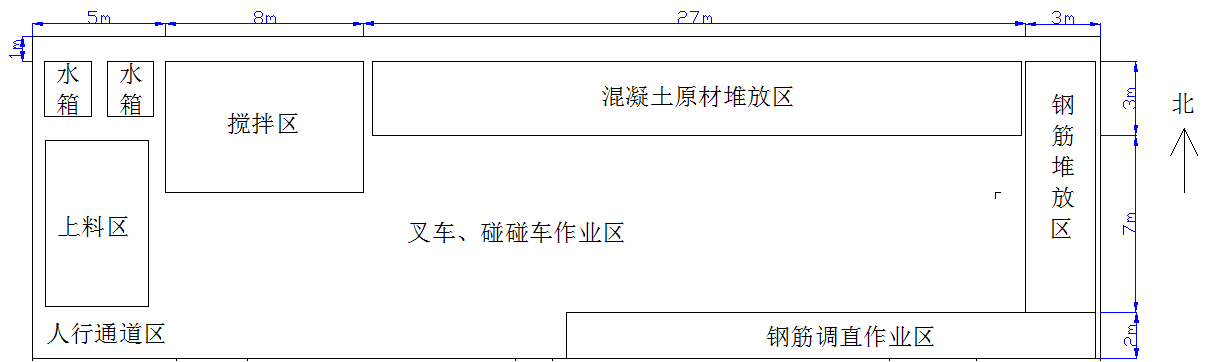

1、施工现场平面图
鉴于桥面施工空间有限,技术人员在实地踏勘后,结合施工特点及作业动线,精心绘制了施工现场平面图,以确保施工过程的顺利进行。
2、混凝土浇筑顺序
根据现场施工组织计划,施工时桥面铺装浇筑按①-②-③的浇筑顺序进行施工,以确保施工的有序性和高效性。
3、原材料控制
为确保施工质量,我们对原材料的采购、验收及存储等环节进行了严格控制,确保每种原材料都可以追溯其源头,从而保障施工质量的稳定性和可靠性。
四、质量控制措施
1、标高控制

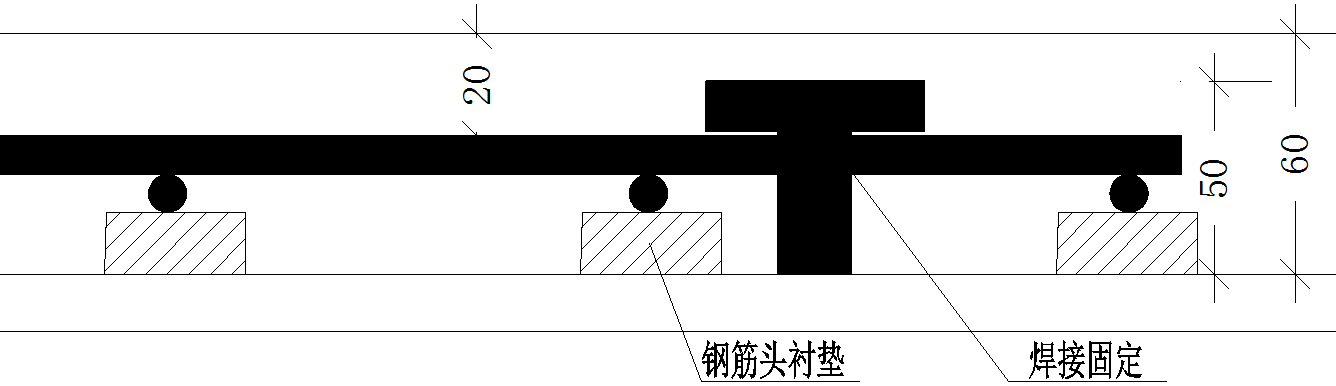

安装钢筋网,用钢筋头子作为垫层将钢筋网片的上部控制在一个平顺面上,以钢筋上表面作为标高控制点,确保上表面的保护层为 2cm。剪力钉位置用电焊将钢筋网点焊固定。

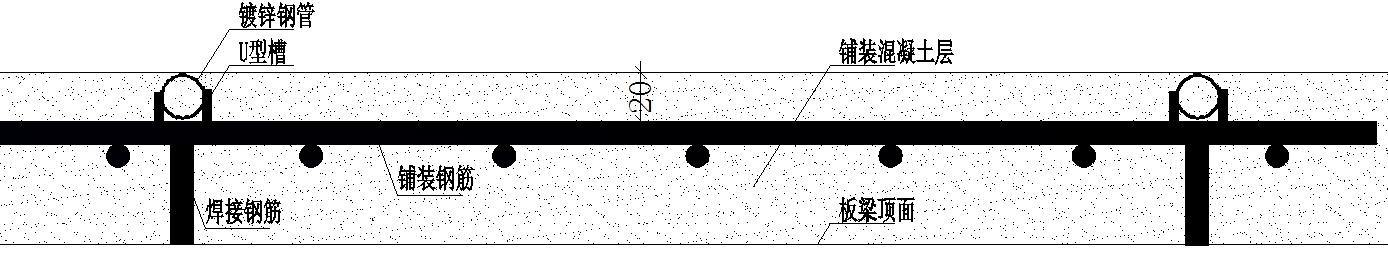

在桥面上借助固定钢筋,做标高控制装置,横向每隔4米左右,纵向隔1米,上部做 U形结构,座部离上部20mm。 在浇筑混凝土时,在U槽里放一根直径20mm的镀锌管,让振动梁在上面滑动。
2、材料选用与配合比控制
施工选用低收缩高韧性混凝土,施工过程中材料配合比,严格控制材料的配合比,一部分材料提前称好吨包运到现场,现场采用一台叉车进行吨包上料,在吨包材料干拌过程中,严格按配合比重量人工添加减水剂、钢纤维(细)、水,拌合时间为3-5分钟。
低收缩高韧性混凝土指标如下:
3、混凝土整平

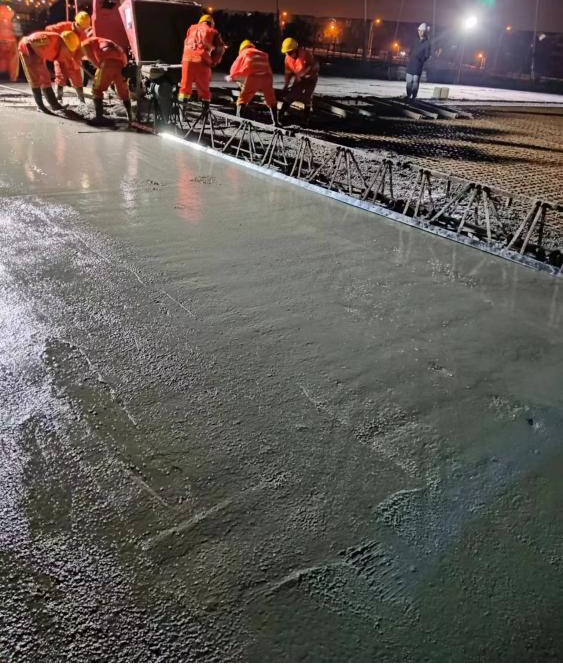

1)混凝土摊铺均匀后,使用振平尺提浆整平,振平尺架设在调平镀锌管上,缓慢拖动振平尺,局部布料过多或低洼位置,施工人员进行初步整平,确保振平尺整平效果。如振平尺一次拖动后平整度不能满足要求,需进行二次拖动,直至平整度达到要求。
2)铺装层浇筑完成后应严密围护,避免人员踩踏。
4、混凝土的养护
采取边浇筑、边养护的方式进行养护。
浇筑完成后收面,以手指按压混凝土无痕迹时即覆盖湿润的无纺土工布,确保在24h的时间内混凝土湿润养护,养护龄期≥7d。另根据本地的气候特点,准备彩条防雨布,以备施工时下雨之用。
五、施工情况

施工时,我们始终秉持严谨的态度,严格按照既定的施工方案执行质量控制措施,确保每一项施工环节都能达到既定的质量标准。通过这一系列精细化的管理与实践,工程的整体质量得到了切实有效的保障。

六、施工后3个月回访情况

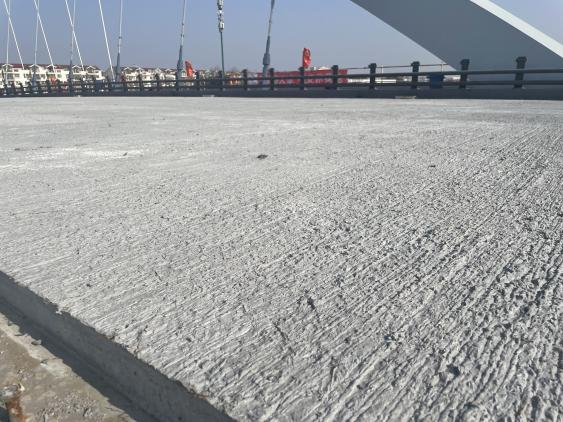

2025年1月6日,我公司领导陪同河海大学吉教授去苏州长阳街北延桥上回访,桥面铺装3个月后,没有裂缝,3%的坡度下,依然平顺。
