一、港区交通现状
港区是一个集物流、仓储、运输于一体的综合性区域,每天都有大量的货车、集装箱车以及各类小型车辆进出。上港一号门,作为港区的门户,历经岁月的洗礼,逐渐显露出疲态。昔日的繁忙与辉煌,掩盖不了重载交通下道路破损,上下班高峰交通拥堵等现实问题。为了解决这一问题,提高港口的整体运营效率,上港决定对一号门进行改造。
二、一号门道路整修内容
1、道路改造

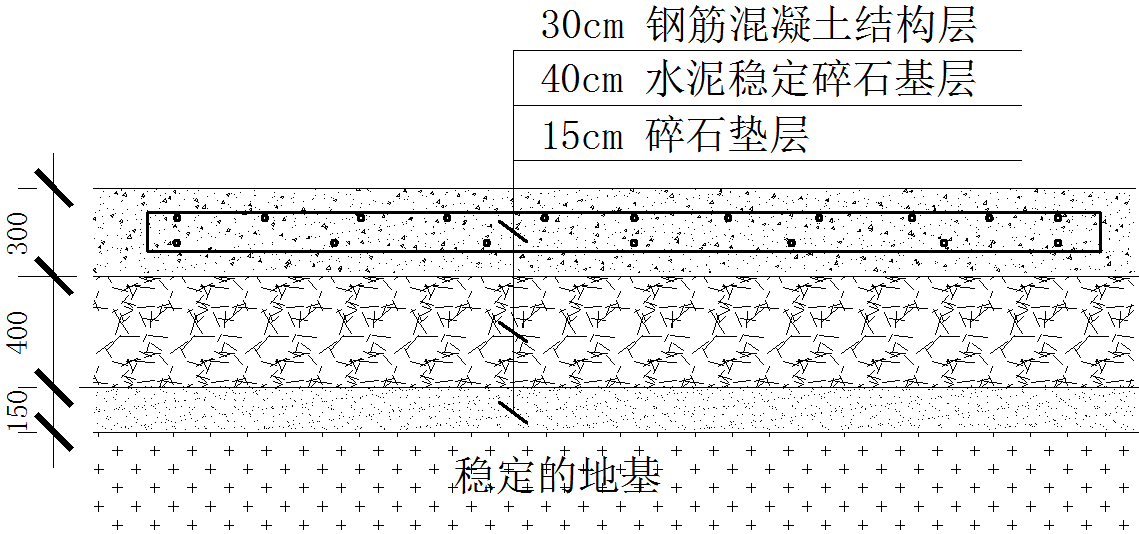

1)水泥混凝土路面(30cm):
结构层:连续配筋大板:混凝土:30cm C50混凝土
配筋:横向Φ14@500环箍钢筋
纵向上层Φ16@150,下层Φ16@250
2)道路路基处理
①原设计道路路基中间层:40cm水泥稳定碎石混凝土
下层:15cm 碎石垫层

②现场由于施工条件限制,无法进行夯实,施工过程中将中间层和下层共计55cm变更为55cmC20素混凝土。
下层:55cmC20素混凝土结构
2、地下管线复杂
地下管线复杂,施工难度大。我们发现地下管线布局错综复杂,尤其是下部区域老旧管线众多,这无疑进一步增加了施工的技术挑战与安全风险。
3、整体性改观工程
此次修整工程还涵盖了多项道路配套设施的建设与升级,具体包括安装遥控喷淋除尘系统以实现环保施工,进行绿化工程以美化道路环境,修建围墙与门楼以增强道路区域的安全性与美观性,以及完善雨污水系统以确保道路排水通畅,减少内涝风险。这一系列复杂而细致的工程任务,要求我们在确保施工安全与质量的同时,还需兼顾环境保护与功能的提升。
四、工程特点
此次改造工程具有显著的特点,体现在文明施工控制、场地限制应对策略等方面。
1、文明施工控制
在施工过程中,我们始终坚持文明施工的原则,采取了多项措施减少施工对周边环境的影响。例如,设置了施工围挡和防尘设施,降低了噪音和扬尘污染;合理安排施工时间,避免了在高峰时段进行噪音较大的作业;定期进行环境卫生检查,确保施工现场的整洁和卫生。
2、场地限制应对策略
由于港区场地有限,施工空间受到严重限制。我们针对这一问题制定了详细的应对策略,包括优化施工方案、合理安排施工顺序、采用先进的施工设备等。例如,我们采用快硬混凝土施工等,以提高施工效率,缩短工期。
3、不足之处
当然,本次施工也有些不足之处,由于上港一号门重载车辆很多,道路板块破损严重,一号门本次施工区域外也有部分板块破损,本次施工未能一次性解决是一个遗憾。
五、改造成果

改造前 改造后
改造后的上港一号门路面铺设平整光滑,视野开阔,满足了车辆高速行驶的要求,大大提升了道路的通行能力,有效缓解了原有道路拥堵的状况。一号门作为港区的门户,虽然历经岁月的洗礼,重新焕发出新的生机,恢复往日的繁忙与辉煌。
