一、迎战“双高”挑战:抓住暑期窗口期攻坚与高温赛跑
为最大限度减少对市民出行的影响,武威路跨线科学制定"暑期攻坚"计划,桥梁的主体施工集中在2025年7-8月暑期窗口期实施。面对连续35℃以上高温天气,采取“错峰施工+防暑保障”双轨模式:清晨5点至上午10点、下午3点至晚间8点分段作业,累计完成桥面铺装翻建2300m2。
二、技术亮点
1、规范围封保障施工安全

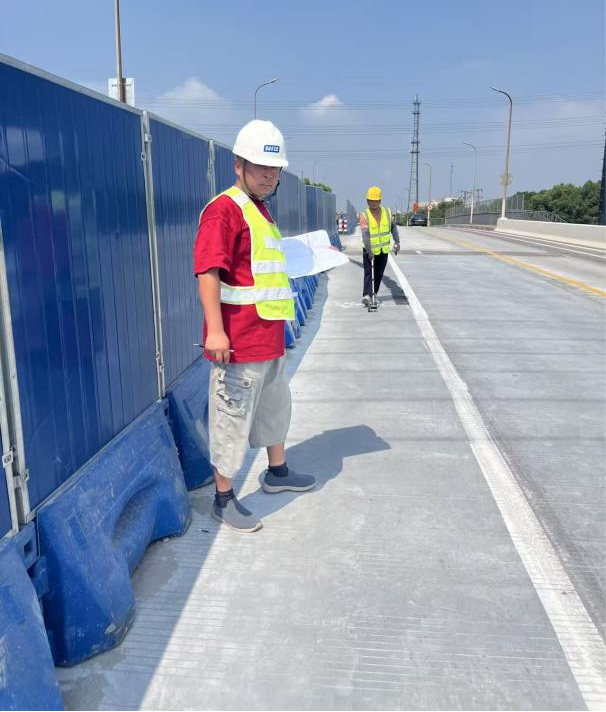

创新采用"三幅渐进式围封”(封闭1/3幅+通行2/3幅),配合2.5米高降噪围挡,最大限度减小施工对交通通行的影响,同时保证施工安全。

2、桥面换新-组合板技术
1)加强铰缝:
铰缝内增设可调式铰缝钢筋笼Φ10@100;
2)增强整体性:
通过植筋Φ12@200恢复板缝钢筋;
3)铺装层钢筋加强:
设置Φ12@100×100钢筋网片;
4)保证混凝土层厚度:
混凝土铺装层厚度不小于8cm。

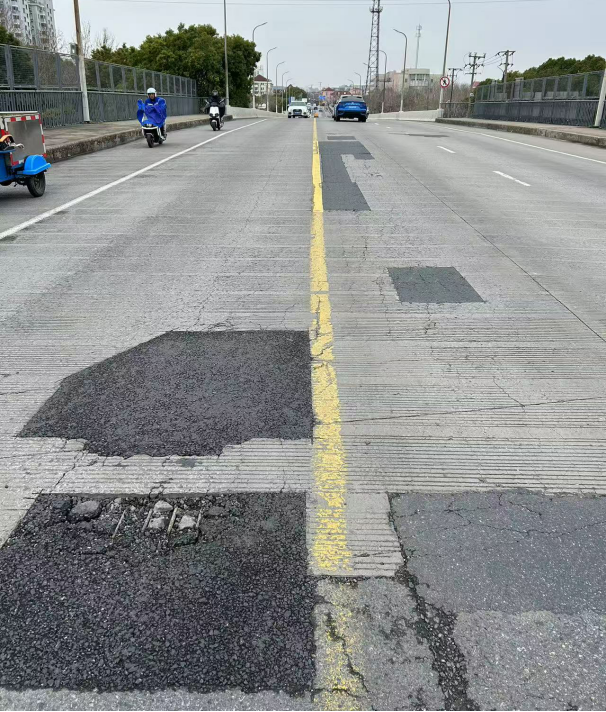

三、施工照片
